Fluxo do projeto

Um sistema especial não é entregue, ele nasce — ao longo de meses, em estreita coordenação. A parte mais importante não é o dia da expedição, e sim a liberação por etapas durante a engenharia e a comprovação dos valores antes da expedição.
Visualização gerada por IA — não é a fotografia de um sistema entregue

1 · Por que o fluxo é o verdadeiro serviço

Quem quer saber no que está entrando encontra a resposta no fluxo

Duas visões descrevem o mesmo projeto: o fluxo técnico — como de uma tarefa nasce um sistema — e o arco do projeto, como o projeto corre da consulta ao serviço. O fluxo técnico está na página de Engenharia; esta aqui é o arco completo do projeto.

2 · As dezessete fases

Da consulta ao serviço de longo prazo

  1. 1

    Consulta do cliente

    A tarefa, não o tipo de máquina.
  2. 2

    Esclarecimento técnico

    Dados faltantes são esclarecidos cedo — eles decidem sobre o dimensionamento.
  3. 3

    Avaliação do estado atual

    Em conversões e retrofits, frequentemente antes da proposta: medir o sistema, documentar o estado atual.
  4. 4

    Elaboração da proposta

    Valores concretos nascem de forma específica para cada projeto — aqui, não em uma página de folha de dados.
  5. 5

    Pedido

  6. 6

    Engenharia

    A fase mais longa — porque não é concluída internamente, e sim coordenada.
  7. 7

    Coordenação contínua

    Comunicação estreita ao longo de todo o percurso.
  8. 8

    Liberação de cada etapa da engenhariafase determinante

    Nada de caixa-preta.

    Sua participação: Você libera cada etapa.

  9. 9

    Fabricação

    100 % de integração vertical, todas as especialidades internamente.
  10. 10

    Aceitação em fábrica (FAT) internafase determinante

    Função, valores de contaminação residual, verificação conforme o caderno de encargos.
  11. 11

    Expedição

  12. 12

    Montagem no cliente

  13. 13

    Comissionamento

    Ajuste inicial sob as suas condições reais.
  14. 14

    Aceite final no cliente (SAT)fase determinante

    A comprovação é repetida in loco.
  15. 15

    Treinamento de operadores

    No sistema montado, não em um modelo.
  16. 16

    Acompanhamento da produção

    Conforme o projeto, por dias ou semanas.
  17. 17

    Serviço de longo prazo

    Manutenção, peças de reposição, retrofit ao longo de toda a vida útil.

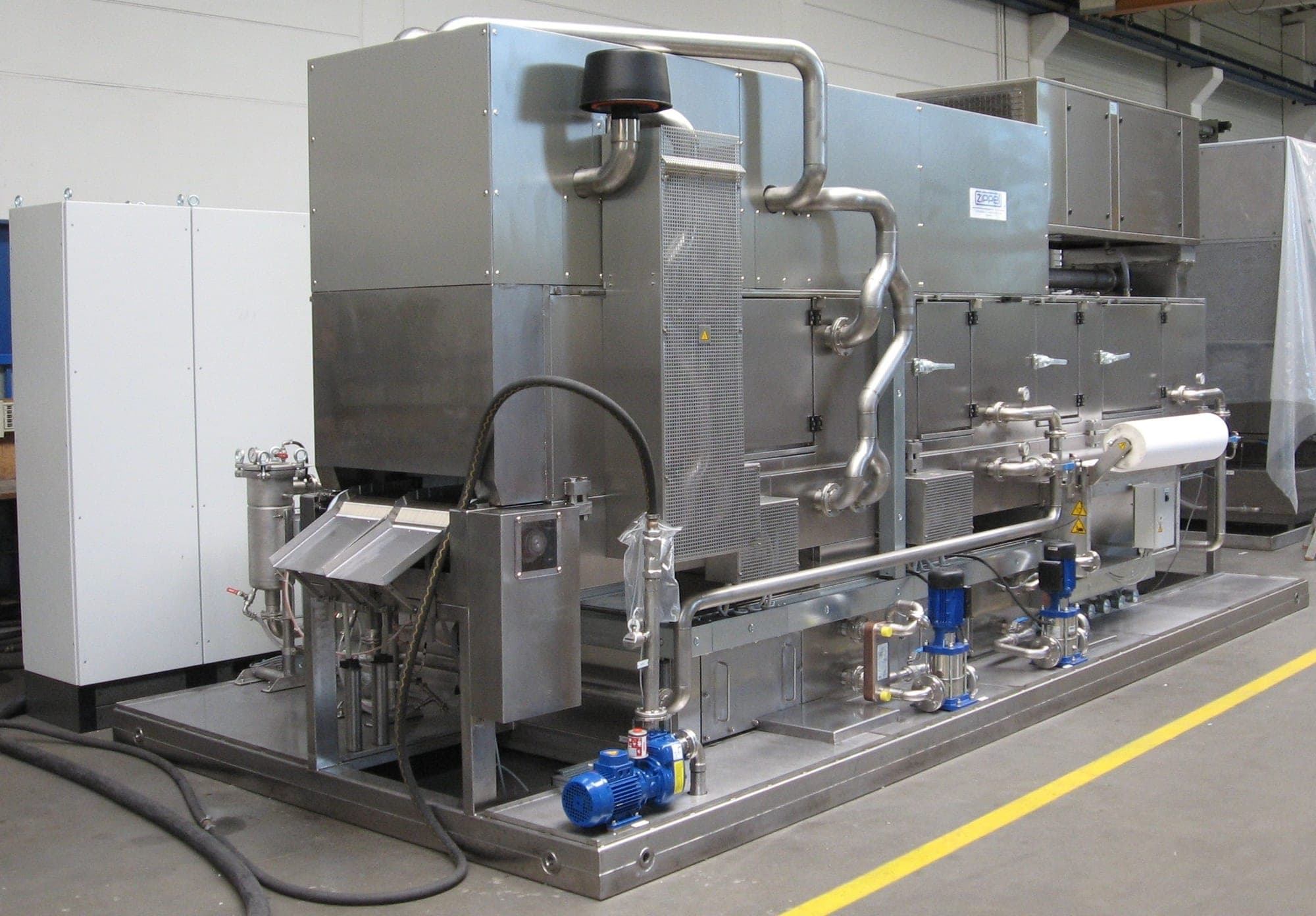

Sistema de limpeza multicâmara em montagem: painel elétrico, cartuchos de filtro e bombas já instalados; partes do revestimento ainda com a película de proteção
Entre a fabricação e a aceitação em fábrica: painel elétrico, filtros e bombas estão montados, e parte do revestimento ainda traz a película de proteção. Só quando os valores estão corretos é que o sistema deixa a fábrica.

3 · No que os compradores olham especialmente

Três pontos em que um fluxo se comprova

  • Liberação de cada etapa da engenharia

    A engenharia não é concluída internamente, e sim coordenada passo a passo com você e liberada por etapas. Um sistema especial nasce do intercâmbio técnico contínuo, não apenas da engenharia.
  • Dois aceites

    Antes da expedição, na fábrica (FAT), e novamente nas suas instalações, in loco (SAT).
  • Continua depois do comissionamento

    O acompanhamento da produção por dias ou semanas e o serviço de longo prazo são parte do fluxo, não uma proposta separada.

Se os valores de contaminação residual acordados não forem atingidos, o sistema não é liberado.

Serviços

4 · O que faz um projeto dar certo

Como equipe, com decisões tomadas a tempo

Um projeto dá certo quando cliente e ITR trabalham como equipe, quando as decisões são tomadas em conjunto e a tempo, e quando os dois lados se comunicam abertamente.

Fica difícil quando limites técnicos não são aceitos ou quando as exigências mudam continuamente — o erro mais frequente são pedidos de alteração tardios, quando a engenharia ou a fabricação já estão avançadas.

A base de tudo: um caderno de encargos completo e acordado.

Perguntas e respostas

Perguntas frequentes sobre o fluxo do projeto

Como decorre um projeto?

Da consulta, passando pelo esclarecimento técnico e pela avaliação do estado atual, até a proposta; em seguida a engenharia com coordenação contínua, fabricação, aceitação em fábrica (FAT) interna, montagem, comissionamento, aceite final nas suas instalações, treinamento de operadores e acompanhamento da produção. Dois pontos nisso são a razão pela qual o sistema funciona depois: a liberação por etapas durante a engenharia e o segundo aceite sob as suas condições.

Eu ainda participo durante a engenharia?

Sim — cada etapa da engenharia é liberada por você. A engenharia é a fase mais longa do projeto, justamente porque não é concluída internamente, e sim coordenada etapa por etapa. Um sistema especial não nasce apenas da engenharia, e sim do intercâmbio técnico contínuo ao longo de todo o projeto.

Quanto tempo dura um projeto?

Pela experiência, entre a colocação do pedido e a entrega passam cerca de três a seis meses. Isso é uma ordem de grandeza, não um compromisso — uma solução compacta exige menos esforço de projeto do que um sistema especial complexo. O prazo é determinado pelo escopo da engenharia, pelo número de etapas de processo e pela profundidade da coordenação, além do grau de automação e de componentes isolados com prazo longo de aquisição — robôs e determinadas bombas especiais são os mais frequentes. Por isso encomendamos essas peças logo após a colocação do pedido, para que o prazo de entrega delas corra em paralelo à engenharia e não depois dela. O que encurta adicionalmente o fluxo: nem todo sistema precisa ser projetado do zero. Para subconjuntos e conceitos de sistema recorrentes existem bases de engenharia comprovadas, que são adaptadas ao componente, ao processo e às suas especificações — adaptadas, não copiadas: disso não nasce uma máquina de catálogo. Uma indicação de prazo consistente nasce, por isso, na proposta, não antes.
